Nieuwsberichten pg 13
voor extra foto’s kijk altijd even in de albums van de galerie
Dampdichte folie
Energieneutraal bouwen betekent isolatie. Het is bijzonder om te zien wat

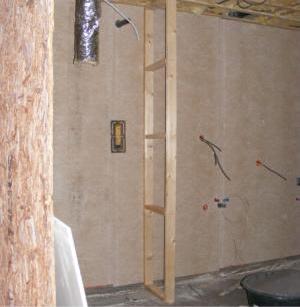

er allemaal in een muur/wand gaat. Want er worden wel Rigidur platen op
het staalframe gespijkerd en geschroefd. Eerst moet alles voorzien worden

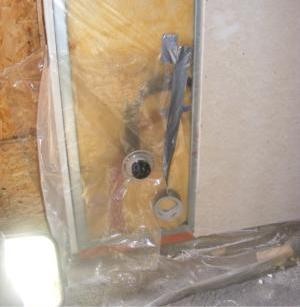

van isolatie, dan de dampdichte folie en dan de platen. Daartussen door bedrading

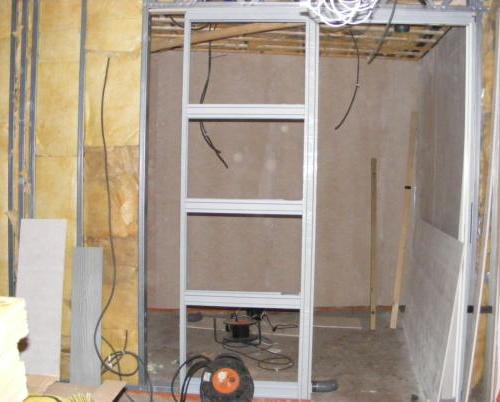

voor de domotica. De hemelwaterafvoer werkt nu ook en er is begonnen met het ophangen van
de geraamten van de schuifdeuren in de slaapkamer. Het duurt allemaal even, maar het komt.
Opgeruimd staat netjes

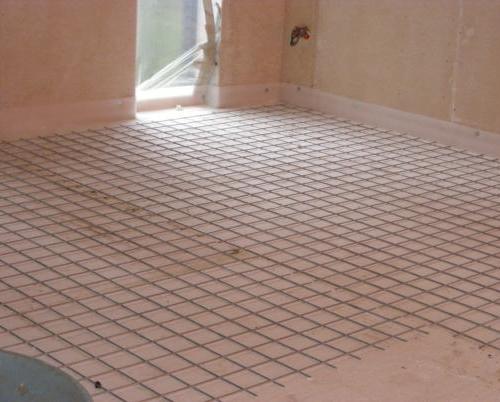

Vandaag is de bovenverdieping leeggehaald en in gereedheid gebracht voor
het aanbrengen van de vloerverwarming. Volgende week wordt de cementvloer
gestort, dus alles moet nu klaar. Wanneer de vloeren gestort zijn kunnen deze
vast drogen en uitharden. De kozijnen laten namelijk nog even op zich wachten.
Patrick heeft boven de latten aangebracht (viel mee, was maar een uurtje werk)
en Gert Jan heeft de vloeren geisoleerd. Het ziet er zo mooi uit.
Ik heb nogmaals de mol gespeeld ivm de
hemelwaterafvoeren. Elzo heeft de douche-
bak aangelegd, de aardedraden
geregeld en de stoomdouche
muur bekleed.

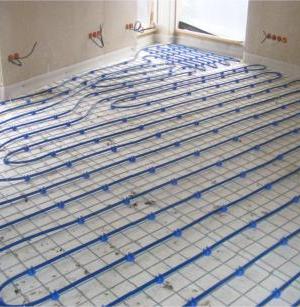

Vloerverwarming
Wat een positieve dag. Hoewel we na een korte nacht vermoeid naar de bouw
gingen, kregen we volop energie van Edwin. Medewerker van Huisman warmtetechniek
uit Stadskanaal. We zijn zo blijdat we de warmte en waterinstallatie door dit bedrijf

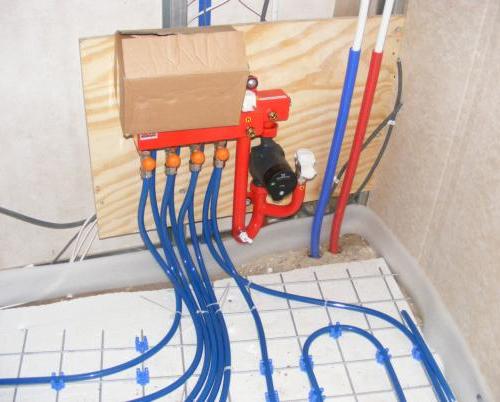

laten aanleggen. Tot nu toe gaat allles super. Alle leidingen heeft hij op zeer professionele wijze aangebracht.
Vervolgens is Edwin vandaag gestart met het aanleggen van de vloerverwarming. Wij hebben hem geassisteerd.

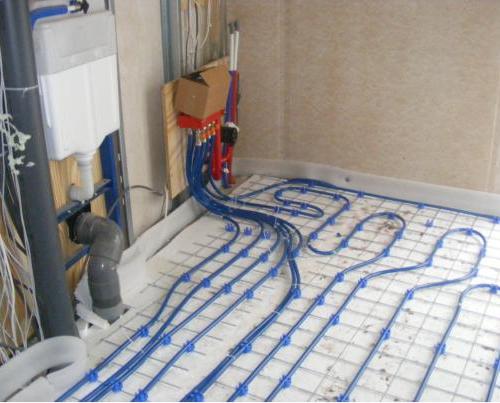

Tesamen alle matten gelegd (door Elzo en mij naar binnen gebracht). Elzo heeft de matten voorzien van klemmen, Edwin heeft de
leidingen erin geklikt volgens schema. En ik ben de hele dag bezig geweest onm alle ruimten te voorzien van een randje foame langs de
wanden, zodat de vloeren “zwevend” komen te liggen. Kuipers en Koers heeft de bendenverdieping voorzien van isolatieplaten op de
vloer en houten latten ivm het storten van de vloeren. Er is dus gewerkt!!

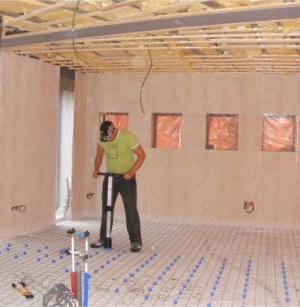

Vloerverwarming in 2 dagen gelegd

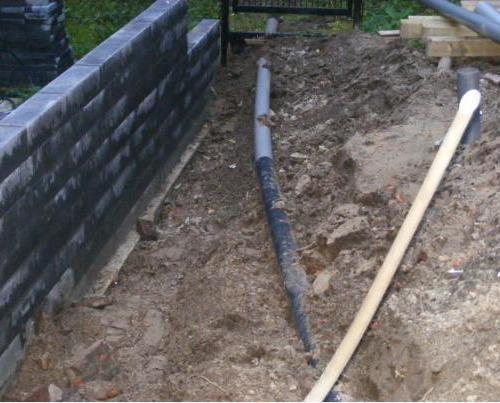

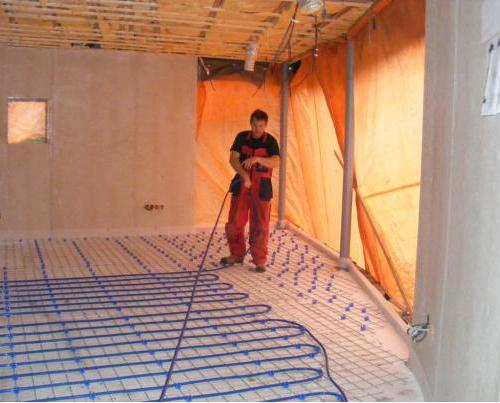

Vandaag zijn Elzo en Edwin de begane grond gaan voorzien van verwarming-
leidingen. Het liep gesmeerd. Gert Jan en stagiair zijn verder gegaan met het

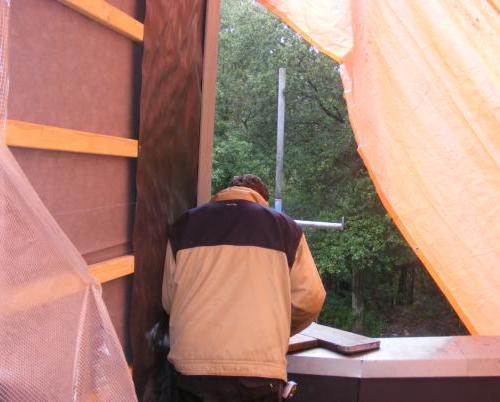

aanbrengen van de sidings. Eerst maar een tent bouwen, want het regent.

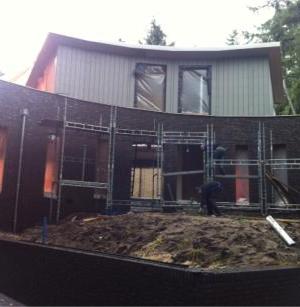

Ze komen een heel eind, maar dat ,moet ook want vrijdag worden de steigers

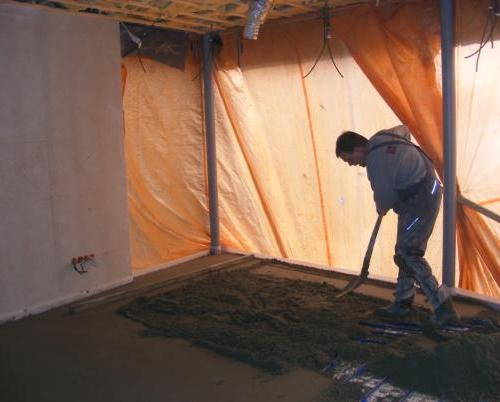

afgebroken. Ik breng de laatste meters isolatie langs de grond aan, i.v.m. het storten
van de afdekvloeren op maandag. Deze worden zwevend.
Bouwvergadering en nieuwe planning
Elzo was om 7.15 uur al op de bouw. Voor de vergadering was het belangrijk om
de aardematten te plaatsen in de badkamers. Vervolgens een goede veragdering
waarin een nieuwe planning wordt besproken. Alles draait om het plaatsen van
de kozijnen. Zodra deze zijn geplaatst kan veel worden afgewerkt. We gaan uit van
week 45 de kozijnen. Dus de planning is dat we rond 17 december kunnen verhuizen.
Toen we om 13.00 uur vertrokken, was een deel van de steiger afgebroken. Dat zal een ruimte geven.

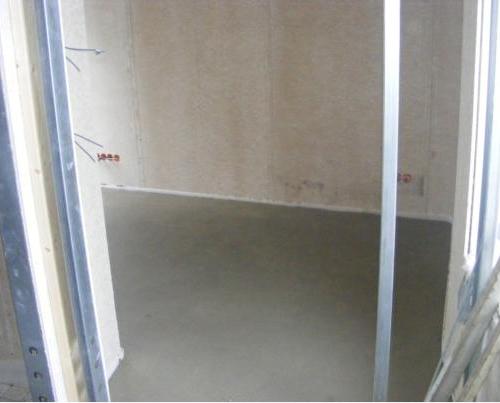

Dekvloeren

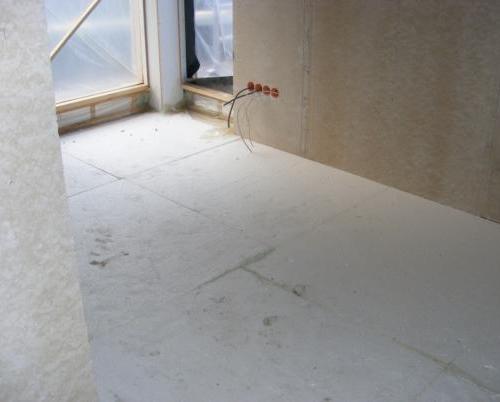

De buitenkant is bijna klaar. Nu de binnenkant nog. Na de vloerverwarming is

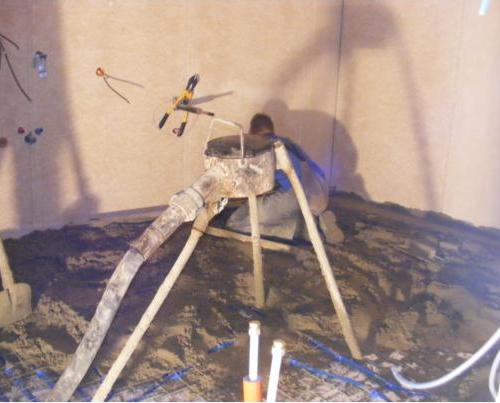

het leggen van de cementdekvloeren de tweede stap. De bovenverdieping is
klaar en de woonkamer-keuken zijn nu ook egaal.
Morgen wordt de rest gestort. Dat betekent voor ons klussen buitenshuis.
Vandaag zijn we bezig geweest met het herstellen van het tuinhek van de
buurvrouw, Deze was eruit gereden door één van de vele vrachtwagens, die
via het smalle pad weer iets moesten afleveren. Ook bezig geweest met het herstel
van het nat en kapotgereden pad naar onze oprijlaan toe. Morgen gaan we
lampenbeschermdozen maken!!! Ja ja...
Rust op de bouw en nieuwe planning
Vandaag zijn ook de vloeren van de begane grond gelegd. Dat betekent een week
niet in de woning, want alles moet uitharden. Vandaag zijn ook de kozijnenleverancier
en de rolluikenleverancier geweest, om te beoordelen of de rolluiken goed kunnen
worden weggewerkt in de constructie. Rond het huis is veel troep opgeruimd.
Deze week worden namelijk door Q en S de terrasklinkers geleverd en komt
Dunnewind weer zand brengen en de tuin egaliseren.
Wanneer een huis zo geïsoleerd wordt moet ook gedacht worden om brandveiligheid.
Doordat overal glaswol tussenzit, is het belangrijk voorzieningen te treffen voor de spots die in de plafonds
komen. Hiervoor hebben we bakjes bedacht die met latten op het latwerk van de plafonds worden bevestigd.
Na het zagen van vele latjes en veel schroef en boorwerk, liggen 40 beschermbakjes klaar om opgehangen te
worden in de plafonds.
